学校塑胶跑道修补施工方案

版块:地坪漆   类型:普通   作者:地坪漆供应商   查看:34   回复:0   获赞:0   时间:2024-01-02 04:30:15

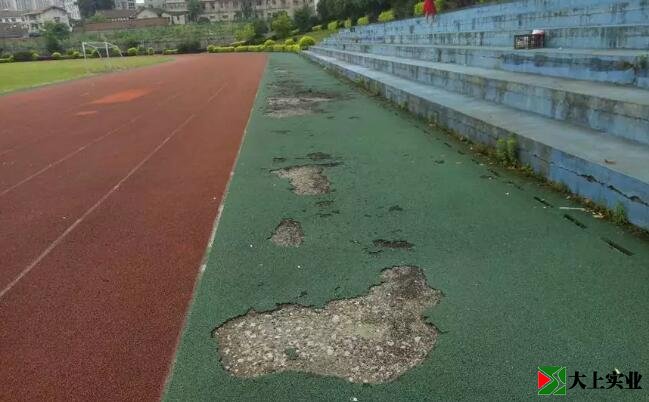

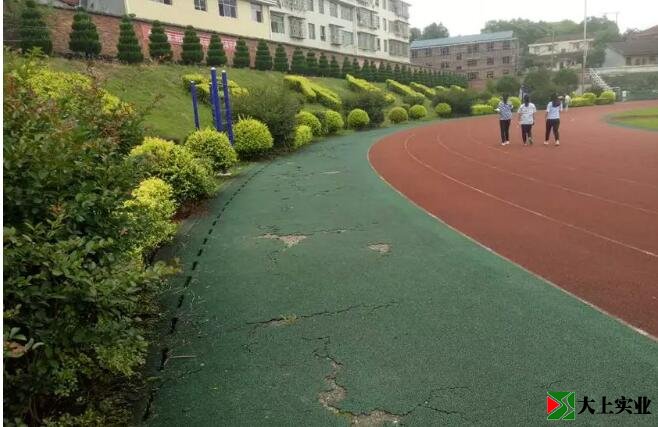

一、现状: 学校塑胶跑道建成投入使用,由于多种原因目前出现大面积损坏、勘察之后分别为: (1)、底层碎化;(2)底层脱层;(3)面层开裂。 如下图所示:

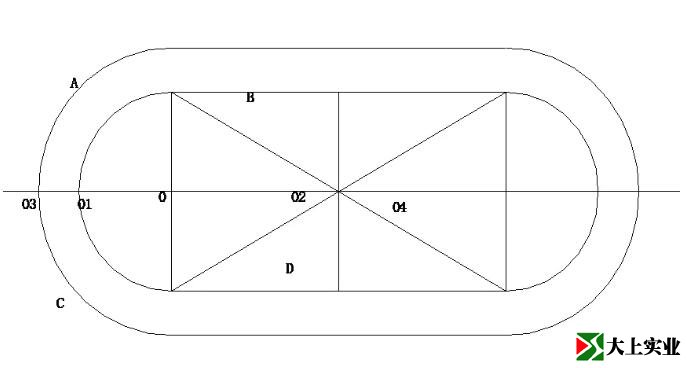

二、修补方案: (一)、施工程序安排 首先进行原有破损塑胶铲除外运→清洗场地→基础检查处理→基础补积水→排水沟检查→塑胶面层施工→场地画线→竣工验收。 (二)、各工序施工方案如下 原有破损塑胶面层铲除外运: 将现有破损塑胶面层全部人工铲除,再使用自卸汽车运出校外。集中处理再使用水管清洗场地。 基础检查处理: 1、场地塑胶铲除清洗后如发现基础有裂缝或不平整等积水现象应先进行处理。 (1)、基础出现裂缝应先沿缝用切割机切开,然后用角磨机打磨成“v”口,再用胶粒补平。 (2)、采用专用打磨机全场打磨处理,清楚原有塑胶残渣和砼层风化表层,在测量时,如发现凸突处基础,则进行重新打磨。 2、测量施工方案: 1.田径场基础控制点线(几何尺寸) 定位基桩:依原有建筑单位测量标定的提控制点,设置基准桩(A、B、C、D、0、01、02、03、04)。其中01、02测量基桩要按照永久性标志设置,用砼浇捣并加保护,以免施工过程中碰撞移位。A、B、C、D这四个点是足球场、跑道放样划线的依据,0、01、02、03、04是环沟、跑道的放样依据。平面位置见设计图,A、B、C、D四角定位桩闭合后角度误差不得超过6〞,如下图:

①田径场应设有永久定位标桩,并加以保护,不得轻易挪动,四角定位桩闭合后角度误差不得超过6〞;②跑道的半径为设计值±5mm;③两圆心距为设计值±5mm;④跑道总宽度不得小于设计值。 2.田径场跑道基础的平整度 3m直尺检测,最大凹陷处不大于3mm;直道用3*3米方格网检查,弯道用放射网检查。 3.田径场跑道基础的坡度校验 按规定网格校验各段坡度值,对比设计要求,确定各坡度差值。横坡不得大于1%;纵向坡度按工艺规范要求必须小于1‰,跳高区小于4‰。如坡度值在要求内,则采用打磨及底层找补办法调整至坡度一致。 4.田径场基础处理后的要求 塑胶跑道的基础要有足够的强度,表面应整洁干燥,平整牢固,不得有麻面及油疖、也不得有由于冰冻引起的不均匀冻胀,更不允许出现不均匀沉降;与塑胶粘结构件不得有油污,以免妨碍与塑胶的粘结。 5、如发现原有基础存在不平整等积水现象时,则采用颗粒、胶水、石英砂按配比进行摊铺修补。
(三)、排水沟清理修复处理 1、内环排水沟的检查处理:每隔五米搬开排水沟盖板二块至三块检查。先用高压水管冲洗。然后检查,如有水洗不掉的淤泥,则应人工处理,如发现沟底及沟墙体损坏,则应加拆对应盖板进行修复。 2、主排水管检查:在检查内环沟时,确定主排水管位置,拆除对应部位盖板,同时在跑道外,对应位置开口,光亮检查主排水管状态,测量其实际孔径,如检测孔型规定,孔径为原有设计值,则不处理,否则应将跑道切开重新安装排水管。 3、沟盖板更换


回复列表
默认   热门   正序   倒序

回复: 学校塑胶跑道修补施工方案

Powered by 7.12.10

©2015 - 2025 90Link

90link品牌推广 网站地图

您的IP:10.3.76.74,2025-10-05 12:20:12,Processed in 0.28234 second(s).

豫ICP备2023005541号

头像

用户名:

粉丝数:

签名:

资料 关注 好友 消息
免责声明
  • 1、本网站所刊载的文章,不代表本网站赞同其观点和对其真实性负责,仅供参考和借鉴。
  • 2、文章中的图片和文字版权归原作者所有,如有侵权请及时联系我们,我们将尽快处理。
  • 3、文章中提到的任何产品或服务,本网站不对其性能、质量、适用性、可靠性、安全性、法律合规性等方面做出任何保证或承诺,仅供读者参考,使用者自行承担风险。
  • 4、本网站不承担任何因使用本站提供的信息、服务或产品而产生的直接、间接、附带或衍生的损失或责任,使用者应自行承担一切风险。

侵权删除请致信 E-Mail:3454251265@qq.com
